【二建·管理】《施工进度管理》必考点

2020-09-18 15:18:57 来源:建匠网校 阅读数: 1144


【 经典真题】

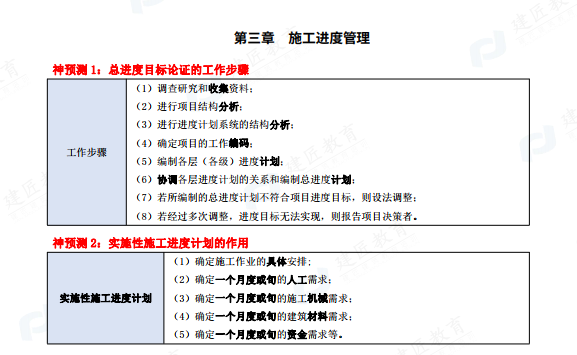

【 2017】 建设工程项目总进度目标论证的主要工作包括: ①进行进度计划系统的结构分析; ②进行项目结构分析; ③确定项目的工作编码; ④协调各层进度计划的关系; ⑤编制各层进度计划。 其正确的工作步骤是( )。

A.②→ ①→ ③→ ⑤→ ④ B.①→ ②→ ③→ ④→ ⑤

C.③→ ②→ ④→ ①→ ⑤ D.①→ ③→ ②→ ④→ ⑤

答案: A

解析: 总进度目标论证的主要工作包括: 收集资料、 ( 项目) 分析、( 系统) 分析、 编码、 编制计划、协调计划。




【经典真题】

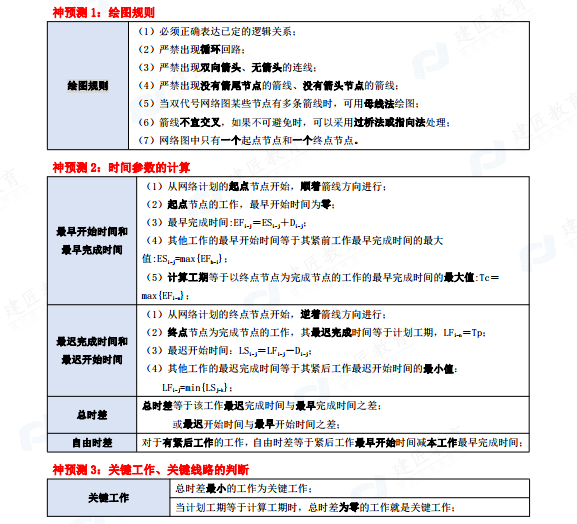

【2019】 某工作有 2 个紧后工作, 紧后工作的总时差分别是 3 天和 5 天, 对应的间隔时间分别是 4 天和 3 天, 则该工作的总时差是( ) 天。

A.7 B.6 C.8 D.9

答案: A

解析: TFi=MIN(LAG+TFj), 本题该工作总时差应为 3+4=7 天。





【经典真题】

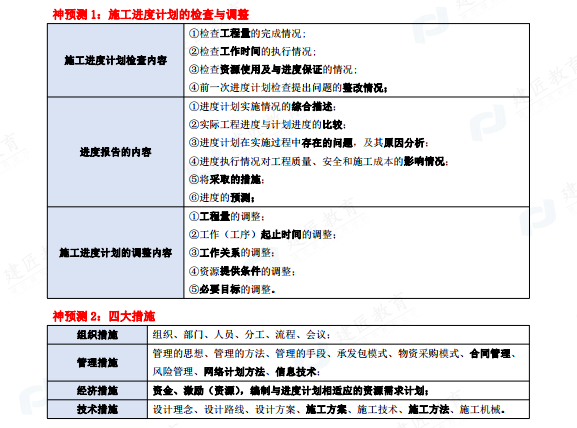

【 2018】 下列建设工程施工方进度控制的措施中, 属于技术措施的是( )。

A.重视信息技术在进度控制中的应用

B.采用网络计划方法编制进度计划

C.分析工程设计变更的必要性和可能性

D.编制与进度相适应的资源需求计划划

答案: C

解析: 选项 AB 属于管理措施, 选项 D 属于经济措施。
